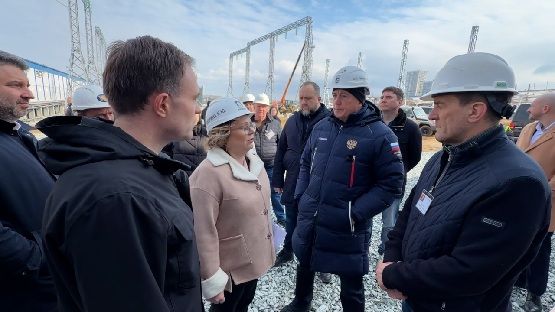

Лимаренко проверил строительство новой подстанции в Корсакове

Фото с сайта:
sakhalin.gov.ru
В ходе рабочей поездки в район губернатор Валерий Лимаренко проверил ход строительства новой подстанции в Корсакове. Важный энергетический объект должен обеспечить надежное электроснабжение города.

Строительство подстанции мощностью 80 МВт началось в январе 2025 года. На сегодняшний день готовность объекта составляет более 60 процентов. Строители уже установили два силовых трансформатора на 110 кВ каждый и полностью проложили 20-километровый силовой кабель на глубине двух метров.

— Это ключевое звено для развития всего Корсаковского района. Все промышленные предприятия, которые здесь работают и планируют развиваться, а также новые жилые массивы будут получать электроэнергию именно с этой современной подстанции. Это позволит обеспечить надежное и бесперебойное электроснабжение как для действующих потребителей, так и для новых, которые появятся в перспективе, — отметил Валерий Лимаренко.

Новый энергетический комплекс строят по современным технологиям, которые защитят сети от любых погодных условий. На объекте установят более 100 единиц оборудования отечественного производства из Саратова, Воронежа, Чебоксар, Самары и других российских городов.

— По поводу электроснабжения у нас все хорошо - свет есть, газ тоже, все прекрасно работает. Но мы видим, как активно развивается наш город, появляются новые жилищные комплексы, растут микрорайоны. Конечно, для такого развития нужны новые подстанции и современные электрические сети. Это правильное и своевременное решение, — рассказала местная жительница Татьяна Манске.

На строительной площадке сейчас работают 20 человек и четыре единицы спецтехники. В настоящее время ведутся работы по устройству канализации, монтажу контура заземления и отсыпке подъездной дороги. До конца года планируется завершить монтаж силового оборудования и благоустройство территории.

Объекты энергохозяйства модернизируют и в других районах области. Сейчас специалисты обновляют 30 километров линий электропередачи на севере острова в рамках программы по обеспечению устойчивой работы электросетевого комплекса Сахалинской области, также ведутся работы по расширению ТЭЦ-1 в Южно-Сахалинске, где уже приступили к строительству шестого энергоблока.о
Печать
150 депутатов Коми подключились к поддержке проектов «Народного бюджета»11:38В Курской области увековечат память погибшего на СВО депутата Ключникова11:30В Ярославле силовики пресекли концерт праворадикальных музыкальных групп11:19Telegram-неравенство, или При чем здесь 19 статья Конституции?11:18На выборы в Госдуму приедут наблюдатели от стран БРИКС11:03Партийные деньги США: республиканцы vs демократы11:00Французский мэр найден мертвым после поражения на выборах10:58Школьная жизнь глазами министра10:51За неделю от обстрелов ВСУ погибли 39 мирных жителей10:46Омский сенатор Перминов может вернуться в Госдуму10:31СМИ: США требуют отставки президента Кубы Диаса-Канеля10:22Министр по делам молодежи Якутии стал кандидатом на праймериз ЕР10:11В Пензенской области началось формирование нового состава ОП региона10:03Лимаренко проверил строительство новой подстанции в Корсакове09:50ОП Воронежа усилит контроль за транспортом, дорогами и экологией09:40Сергей Ситников: Права детей должны быть защищены09:30В Севастополе увеличили выплату безработным на открытие бизнеса09:20Задержан бывший вице-премьер Бурятии по инфраструктуре09:11Подготовку снайперов начали в хабаровском филиале Центра «ВОИН»09:09Тамбовская область — лидер ЦФО в промышленном производстве08:59Эксперты НОМ прокомментировали итоги местных выборов 15 марта08:50Николаев представил опыт Якутии по укреплению общественного здоровья08:41Ученые доложили о результатах программы исследований Камчатки08:3017 марта - 35 лет референдуму о судьбе Советского Союза08:19Нижегородский депутат не намерен переизбираться в Госдуму08:04Итоги выборов 15 марта07:17Мастера госуправления изучают передовые практики туризма в Чувашии23:00В Гусь-Хрустальном пройдут довыборы в законодательное собрание22:48
E-mail*:
ФИО
Телефон
Должность
Сумма 9 и 3 будет

Архив
«    Март 2026    »
ПнВтСрЧтПтСбВс
 1
2345678
9101112131415
16171819202122
23242526272829
3031
